【深化“三个年”活动·看项目】徐矿麟游10万千瓦农光互补项目加速推进,预计四月份完成全容量并网
宝鸡市融媒体中心
2025-04-09 17:19:40

当下,正值项目建设的黄金时段。记者在麟游县重点项目施工现场看到,建设者们正在鼓足干劲抓质量、抢工期,全力以赴向年度建设目标奋力冲刺。

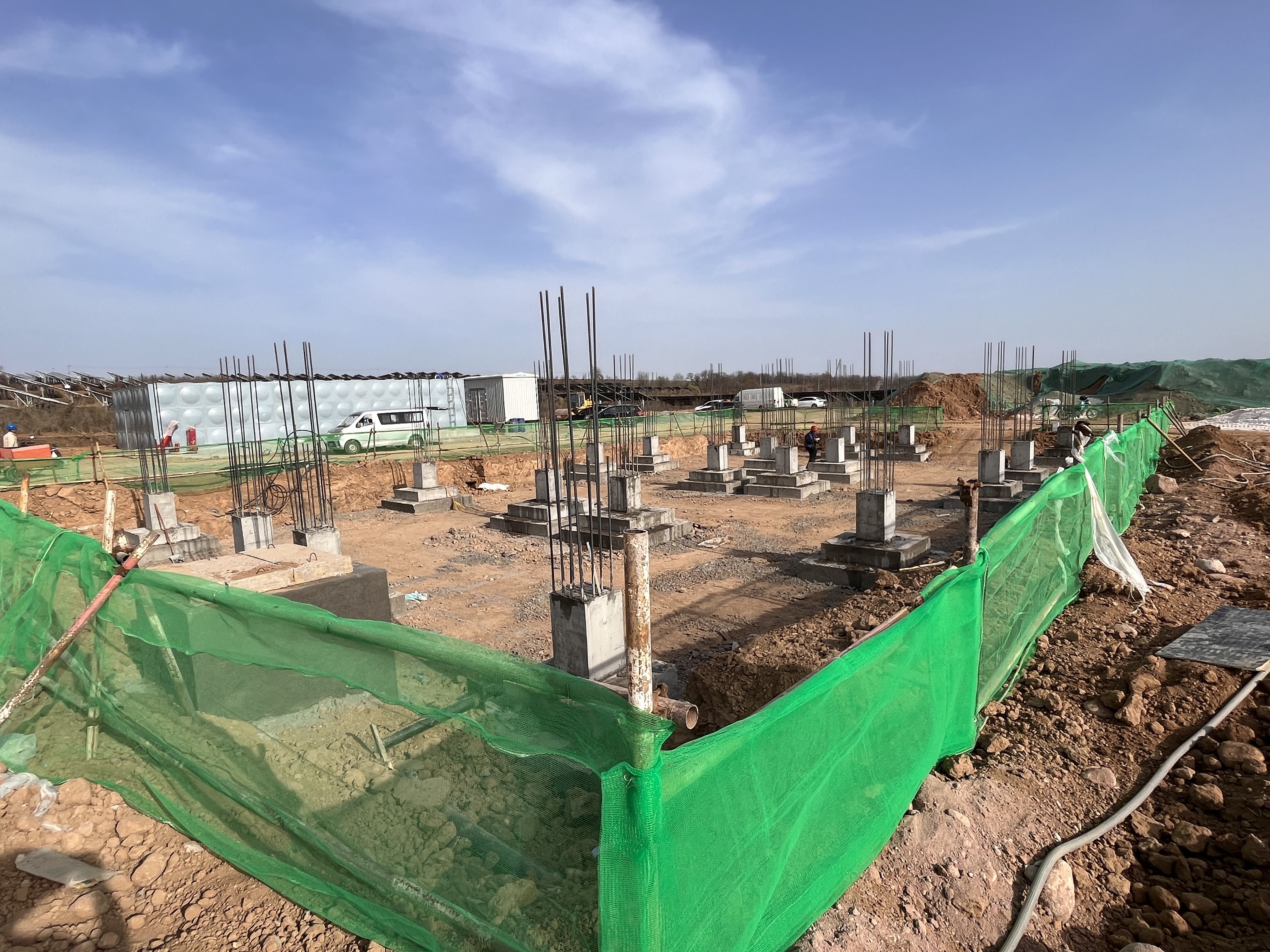

4月7日,记者在位于麟游县常丰镇常乐村的徐矿麟游10万千瓦农光互补项目建设现场看到,工人们正在加紧进行厂区道路硬化以及办公楼主体建设。

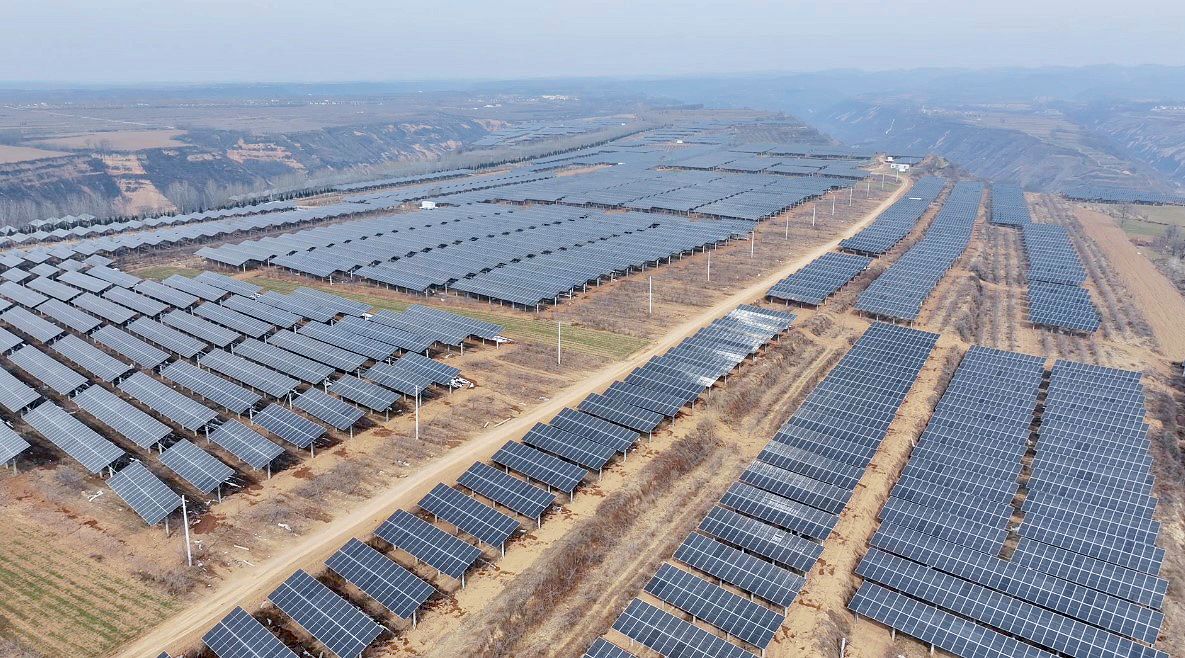

徐矿麟游10万千瓦农光互补项目占地3600多亩,总投资约4亿元。项目涵盖建设容量为10万千瓦的农光互补电站,配套110kV升压站及25千米送出工程。项目建成投产后,年发电量可达约1.4亿千瓦时,预计年产值超5000万元。

徐矿麟游10万千瓦农光互补项目负责人 窦华东:

【徐矿麟游10万千瓦农光互补项目从2024年5月份开工建设,截至目前,项目厂区组件、支架的安装已全部完成,110kV送输线路已全部完成,具备送电条件。厂区升压站电器设备已安装完成,现在(正在)进行道路的硬化,预计四月份完成全容量并网。】

窦华东介绍,项目提质加速的背后离不开麟游县“保姆式”服务产生的聚势赋能。麟游县在审批流程上做“减法”,大力精简审批环节,优化审批流程,缩短审批时间,为项目建设开辟“绿色通道”;同时,在项目服务上做“加法”,全方位、多层次为企业提供优质高效服务。

麟游县常丰镇人民政府副镇长 闫靖坤:

【我们结合“三个年”活动,制定重点项目管理“四个一”专班推进机制,从项目落地、前期手续办理、征地补偿协调、职工住宿保障等方面,给予企业充分地支持和帮助,营造一流营商环境的同时,确保项目能够按期顺利推进。】

“要素跟着项目走、服务围着需求转”,随着麟游县“保姆式”服务不断优化升级,必将助力更多重大项目在麟游县转化落地、投产达效,为县域经济高质量发展注入源源不断的动力。
